5月5日,田湾核电站6号机组穹顶吊装顺利完成,标志着田湾6号机组全面进入设备安装阶段。
田湾6号机组于2016年9月7日开工建设,历时20个月完成穹顶吊装里程碑节点。田湾三期工程5、6号机组采用中核集团M310+改进型机组,新增一回路应急补水及安全壳临时喷淋改进、二次侧非能动冷却系统改进、安全壳及乏燃料水池事故后中长期排热系统改进、堆腔注水系统改进和非能动应急冷却高位水源改进等42项重要改进项,主要安全指标达到三代核电技术标准。

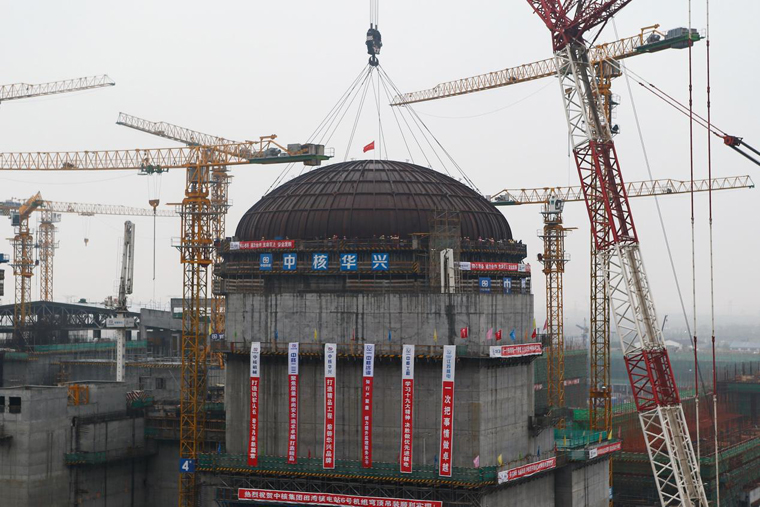

田湾6号机组反应堆穹顶及内部安装物项总重148.383吨,连同吊索具、平衡配重共计180.572吨。吊装选用额定载荷为1350吨的吊车,在不变幅、不行走的状态下,直接将穹顶起吊至60米后落钩、就位,一次性吊装成功,整个过程历时53分钟。
5、6号两台百万千瓦级核电机组建成投产后相当于每年减少燃煤520万吨,可以有效减排二氧化碳、二氧化硫、氮氧化物和烟尘等污染物,显著改善区域环境,带来可观的环境、经济和社会效益。
