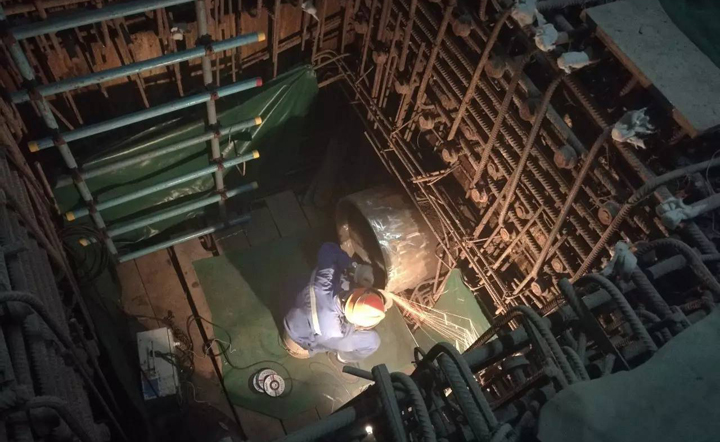

8月1日,随着地坑贯穿件的引入安装,“华龙一号”示范工程福清核电5号机组机械贯穿件安装工作正式开始。
福清核电5号机组机械贯穿件共计116个,其中地坑贯穿件4个,备用贯穿件10个,仅穿越外壳的贯穿件6个,剩余96个机械贯穿件均穿越内外壳。机械贯穿件能否顺利开始安装,直接关系到后续核回路冲洗,二回路试压,220kv倒送电等节点能否顺利实现。
“华龙一号”福清核电5号机组地坑贯穿件的安装顺利开工,不仅为后续RX厂房地坑的土建二次浇注,地坑钢覆面施工的顺利进行奠定了基础,也为后续内置换料水箱盛水试验,NCC等节点的顺利开始提供了良好的上游条件。
