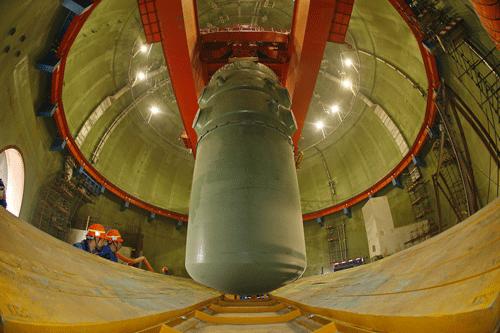

3月17日,田湾核电4号机组反应堆压力容器顺利吊装就位,为反应堆主管道焊接如期开始奠定了基础。
本次吊装成功借鉴了田湾3号机组的经验,优化了翻转支座布置及设备补漆工序。压力容器自翻转、行走、落位于支撑环上共耗时3小时40分钟,相比田湾3号机组压力容器吊装时缩减约1小时。来源:江苏核电有限公司
